【決勝勇擔當】松山灘上的風電樂章

發布日期:2025-04-11 信息來源:青海公司 作者:朱守山 字號:[ ]

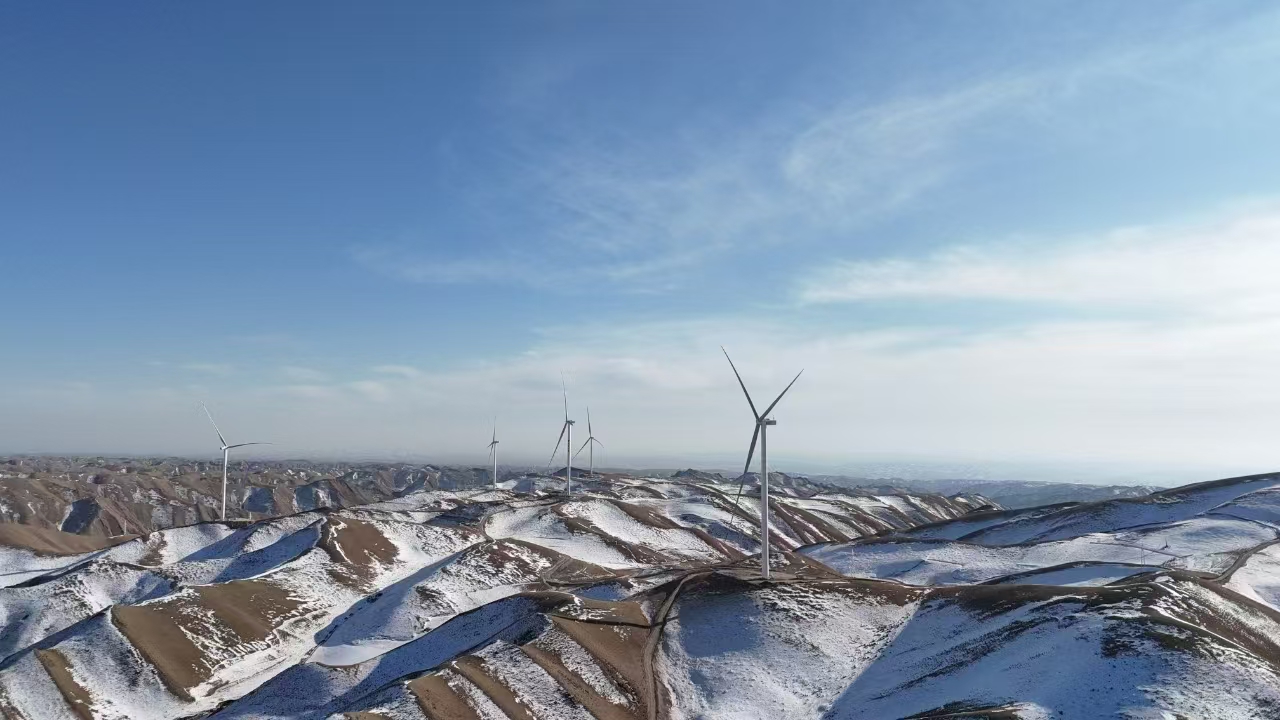

當第一縷晨光穿透祁連山脊的云霧,海拔3200米的松山灘草原上滯重的空氣開始流動。青海公司承建的天祝縣松山灘灘口20萬千瓦風電項目現場,一排排風機葉片在晨曦中次第轉動,鋼鐵巨人列陣高原,為西北大地輸送著清潔電能。在這片風沙漫卷的荒灘上,建設者們以十年磨一劍的執著,將綠色能源夢想化為現實。

工期倒計時:高原上的速度與激情

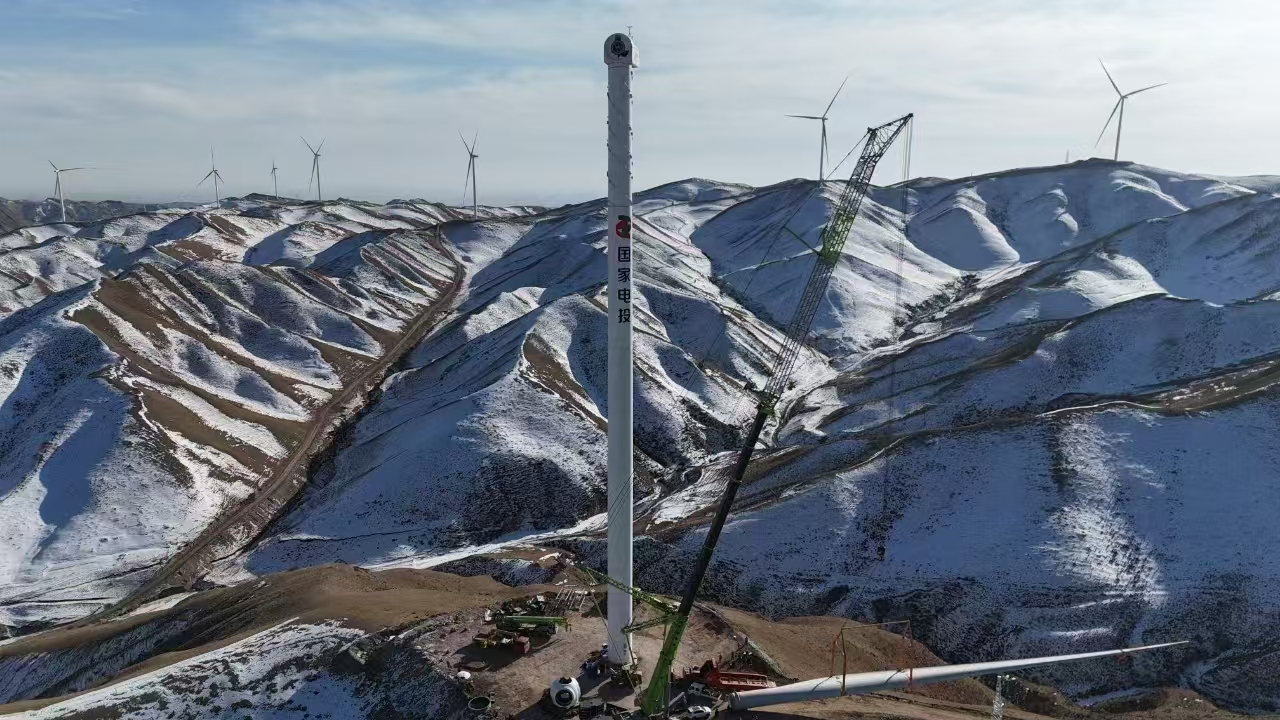

“全容量并網”的軍令狀懸在項目部墻上,建設者們在氧氣稀薄的高原展開與時間的拉鋸戰。風機吊裝現場,履帶吊的轟鳴聲撕破寂靜,百噸級塔筒在寒風中緩緩豎起。施工日志顯示:每臺風機從基礎澆筑到葉輪組對,需歷經12道工序、37個質量控制點,而團隊硬是將單臺吊裝周期壓縮至48小時。

高寒缺氧是繞不開的難題。氣象數據顯示,施工期有效作業天數不足全年三分之一,職工們卻創下新的紀錄。活動板房內,技術員們擠在取暖器旁復盤當日進度,墻上的甘特圖插滿紅藍兩色旗幟——紅色代表攻堅節點,藍色標注已完成任務。

首臺吊裝前夜,項目部燈火通明。吊裝經理何工帶領團隊推演了數次吊裝實施方案,最終確定“模塊化分段施工法”,將整臺風機的吊裝流程細化為13道工序,成功壓縮了吊裝施工工期。

“每個螺栓都要用液壓站進行三次緊固或拉伸”。在質量管控上,作業人員嚴格按照三查三驗制度,完成45880條螺栓力矩校驗及拉伸驗收,關鍵工序合格率達100%,為項目施工質量打下了堅實的基礎。

鋼鐵意志:與風雪共舞的324天

2024年12月30日,首臺風機成功并網的那一刻,集控室屏幕上的功率曲線如同時針躍動。用行動詮釋了電建職工的責任和擔當,吊車司機李師傅回憶:“葉輪起吊窗口期只有30多分鐘,我們硬是提前半小時完成準備工作。”

截至2025年4月10日統計,項目已完成26臺風機吊裝作業,剩余14臺正按“六天一臺”的節奏推進。當前,40臺風機的靜調、動調及線路耐壓試驗正同步展開,項目組已制定《極端天氣應急預案》,設備催交由專人在風機廠家駐點催貨,全力沖刺5月30日全容量并網目標。

當風機葉片在雪山映照下泛起銀光,松山灘的風電樂章正奏響最強音。這片曾被風沙肆虐的荒灘,正以每年減少碳排放45萬噸的綠色承諾,詮釋著新時代能源革命的生動實踐。







【打印】 【關閉】
瀏覽次數:


主站蜘蛛池模板: 中文无码一区二区不卡av| 亚洲av福利天堂一区二区三| 人人妻人人爽人人澡av| 日本三级香港三级三级人!妇久 | 亚洲精品无码成人片久久不卡| 国产麻豆放荡av剧情演绎| 国产va免费精品高清在线观看| www国产成人免费观看视频| 成人免费av一区二区三区| 精品久久久久中文字幕日本| 丰满人妻被中出中文字幕| 欧洲熟妇色xxxx欧美老妇| 久久亚洲精品中文字幕| 亚洲最大av资源站无码av网址 | 国产精品成人一区二区三区| 国产乱子伦精品无码专区| 欧美日韩精品一区二区在线播放| 亚洲老妈激情一区二区三区 | 亚洲av色香蕉一区二区三区| 国产一线二线三线女| 黑人巨大粗物挺进了少妇| 久久99国产精一区二区三区 | 久久久久久久久久久久中文字幕 | 国产无套粉嫩白浆在线观看| 97精品人人妻人人| 97精品伊人久久久大香线蕉| 婷婷伊人久久大香线蕉av| 性一交一乱一伦一色一情孩交| 国产精品萌白酱永久在线观看| 亚洲av永久无码精品一区二区国产| а√最新版在线天堂| 亚洲av色影在线| 国产精品福利一区二区| 给我免费的视频在线观看| 亚洲无线码在线一区观看| 最近高清中文在线字幕在线观看 | 亚洲第一av网站| 中国女人和老外的毛片| 久久久精品人妻无码专区不卡| 在线毛片片免费观看| 色国产精品一区在线观看|
