攻堅克難擔使命 聚力賦能促發展 ——宿州錢營孜電廠3號機組圓滿完成168h滿負荷試運 |
||||
|
||||

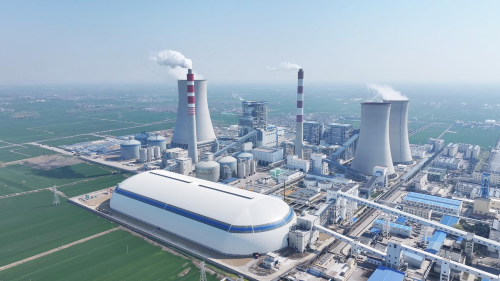

2025年3月30日05時18分,宿州錢營孜電廠二期擴建項目3號機組圓滿完成168小時滿負荷試運行,標志著宿州錢營孜電廠二期正式轉入商業運營。公司黨支部書記、董事長邱蘢應邀蒞臨現場,出席機組移交儀式并講話,咨詢曹栓海、人力資源部副主任彭博、辦公室副主任王文靖參加見證了這一重大時刻。 綠色賦能,助力社會高質量發展 該項目位于宿州市埇橋區錢營孜礦北側,建設1臺1000MW燃煤發電機組,總投資46.3億元,采用了國內最先進的二次再熱技術及環保技術,煙塵、SO2、NOx達到超凈排放標準,實現20%深度調峰,是“十四五”煤電聯營、智慧管控、新時代火電與新能源協同共建的示范項目。投產后,預計年發電量達50億千瓦時,可以節約標準煤約15.74萬噸/年,減排CO2約40.92萬噸/年,為促進長三角地區能源結構優化和電力供應安全穩定提供了可靠的“硬核”支撐。 協同攻堅,提升監理高質效履約 從2023年5月28日主廠房第一方混凝土澆筑,到2025年3月30日機組完成168小時試運,歷時22個月。項目建設以來,監理部以服務合同“四控、兩管、一協調”目標為基繩,始終堅持“事前預控、事中嚴管、事后閉環”的工作方法和“嚴、實、細”的工作作風,整套啟動調試期間,實施“白+黑”24小時輪值制度,與參建各方同心同向、同力同行,實現了鍋爐水壓、汽機扣蓋、廠用電受電、機組首次并網及168小時滿負荷試運等關鍵、重大任務的一次成功。目前,主輔機振動、溫度、煙氣排放等各項指標均優于設計值,試運期間的平均負荷率高達99.6%,機組安全穩定運行。 砥礪前行,謀劃企業高品質發展 此刻,這座現代化、智慧化的大型電廠實現了高質量投產,是項目監理部踐行公司“行業領先企業”目標的又一力證。董事長邱蘢表示:“我們始終堅守“合作共贏、誠信奉獻”的企業核心價值觀,將監理服務的廣度、深度融入到工程全過程建設,繼續秉持新時代電力建設者的匠心與情懷,謀劃與業主方和各兄弟單位有更多、更深層的合作,在國家“雙碳”目標引領下,為構建新型電力、服務地方經濟高質量發展貢獻監理公司更多力量!” 宿州錢營孜電廠3號機組如期、高質地投產,凝聚著全體參建者的智慧與汗水,經過600多個日夜的奮力拼搏,項目部實現了快速進場、有序施工、忠實履約,贏得了業主的肯定和贊賞! |
||||
|
