國能長源漢川四期2×1000MW擴建工程7號鍋爐水壓試驗一次成功 |
||||
|
||||

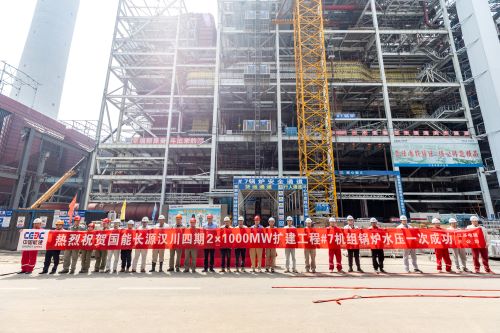

2025年4月9日13時28分,監理公司負責監理的國能長源漢川四期2×1000兆瓦擴建工程7號機組鍋爐水壓試驗一次成功!鍋爐水壓范圍內85635只承壓焊口及受熱面無一泄漏,各項試驗指標符合規范要求。實現了國能長源漢川四期擴建項目又一重大里程碑節點。 ?國能長源漢川四期擴建項目工程,7號鍋爐型號為DG2784/32.45-Ⅱ5,為東方鍋爐廠設計的超超臨界變壓直流鍋爐,單爐膛、前后墻對沖燃燒,二次中間再熱Π型鍋爐。 鍋爐水壓試驗是電力工程建設施工質量驗收與評價規程中的主控項目,是鍋爐設備本體安裝完成的重要標志。為保證水壓試驗一次成功,項目監理部每周梳理水壓剩余工作量,并發出監理指令,督促施工單位增加焊接人員及檢測設備,保證水壓焊口按期完成。 鍋爐水壓試驗前,項目監理部提前布置各專業按照監檢大綱要求,進行7號鍋爐水壓試驗前檢查,對施工單位鍋爐安裝實體質量、資料及水壓前安全環境條件進行了聯合檢查,督促施工單位對檢查出的問題清單及時整改,確保問題整改閉環。??? 在試驗過程中,監理部嚴格按照水壓試驗專項方案及相關規定,對水質、上水溫度、上水速度、升降壓速率、鍋爐膨脹等進行全程見證監督。 本次水壓試驗一次系統試驗壓力為40.56兆帕,二次再熱系統試驗壓力為5.17兆帕,一次再熱系統試驗壓力為17.05兆帕。在穩壓時間段,監理部對相關設備進行承壓檢查,各系統設備無變形、膨脹無異常、閥門關閉嚴密、壓力無變化,受壓元件及焊口無水珠、水霧,降壓后,受壓原件無殘余變形。 ?鍋爐水壓試驗的順利通過,為下一步機組保溫、二次密封、鍋爐酸洗等工作的如期開展創造了條件,同時也為實現7號機組年內投產發電奠定了堅實的基礎。國能長源漢川四期7號機組已明確于2025年10月28日投產,剩余6個月時間,時間緊任務重,監理部將牢記“安全為天、質量為本”的宗旨,在未來的工作當中,以高度的責任感和飽滿的精神狀態,認真履職,實現機組高水平達標投產。 |
||||
|
